Halvdelen af masterne på Vestkystforbindelsen står klar

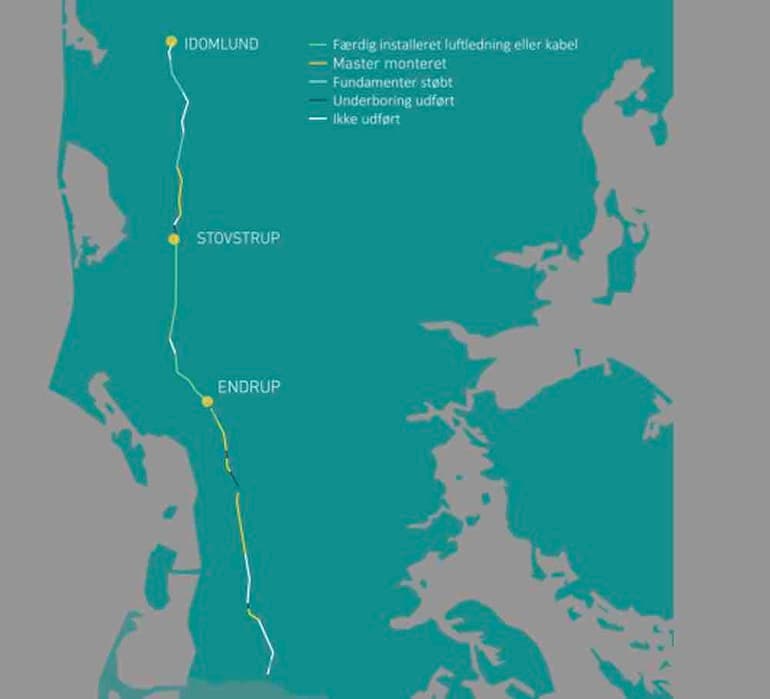

Kortet viser linjeføringen for Vestkystforbindelsen med strækningerne mellem Endrup, Stovstrup og Idomlund mod nord samt strækningen fra Endrup mod den tyske grænse mod syd.
Foto: Illustration Energinet

Halvdelen af masterne på Vestkystforbindelsen står klar

Projektet skrider frem trods udfordringer med kabellægning
24. MAR 2025 9.15

230 ud af 438 master er nu rejst på Vestkystforbindelsen, og etableringen af luftledningerne følger tidsplanen. På strækningen mellem Esbjerg og Tarm er alle master rejst og klargjort med ledninger. Det skriver Energinet.

Vestkystforbindelsen er inddelt i tre strækninger, som planlægges idriftsat enkeltvis. Selvom den første luftledningsdel nu er færdig, bliver strækningen mellem Endrup og Stovstrup ikke sat i drift endnu. Det skyldes udfordringer på kabeldelen.

-På kabeldelen har vi nogle udfordringer nord for Varde Å. Her må vi udføre lange underboringer i stedet for at nedgrave kablerne. Det er jordbunden, der gør, at vi ikke kan grave, og som følge af oversvømmelser blev opstarten af dette arbejde forsinket. Det betyder, vi først sætter spænding på den del af strækningen i efteråret 2025 i stedet for dette forår, siger chefprojektleder Christian Jensen, der er chefprojektleder i Energinet.

Projektet har generelt været udfordret af vand, hvilket særligt har forsinket kabellægningen. Det betyder, at den første strækning kommer et halvt år senere i drift end planlagt. Det får dog ikke betydning for resten af forbindelsen. Tværtimod forventes sidste strækning, Stovstrup-Idomlund, at komme tidligere i drift end planlagt - allerede i april 2026 frem for sommer 2026.

Vestkystforbindelsen bygges på alle tre strækninger samtidig for at sikre fremdrift. Dog er anlægsarbejdet blevet flyttet rundt undervejs.

-Det har ikke været muligt at lave anlægsarbejdet i rækkefølge, da vi nogle steder skulle vente på ekspropriationer, eller også har miljøvilkårene medført, at vi først måtte gå i gang på et andet tidspunkt på året. Endelig har de meget våde marker ført til, at vi har haft et meget stort forbrug af køreplader, som har tvunget os til at ændre på planen undervejs, siger Christian Jensen.

Lige nu fortsætter underboringerne ved Varde Å, mens de sidste fundamenter mellem Stovstrup og Holstebro bliver etableret. Fundamentsarbejdet forventes afsluttet i august 2025.

Vestkystforbindelsen er en del af udbygningen af højspændingsnettet, der skal gøre det muligt at tilslutte flere havvindmølleparker, solcelleparker og fremtidens PtX-anlæg. Forbindelsen etableres med 400 kilovolt (kV) luftledninger på en ny type master, Thor-masten, mens en mindre del af strækningen anlægges som jordkabler.

I alt skal 438 master rejses på Vestkystforbindelsen. Idriftsættelserne er planlagt til oktober 2025 for Endrup-Stovstrup, første kvartal 2026 for Endrup-grænsen og andet kvartal 2026 for Stovstrup-Idomlund.

*jel, titler skrevet med småt.*
